Skåne E22 trafikplats Lund Södra och väg 108 Staffanstorp-Lund
Vi bygger om E22 mellan trafikplats Lund Södra och trafikplats Råby samt väg 108 mellan Staffanstorp och Lund för att öka trafiksäkerheten och förbättra framkomligheten.
Vad?
Varför?
Nuläge
Om projektet
För att öka trafiksäkerheten och framkomligheten för både kollektivtrafiken och för övrig trafik bygger vi om trafikplatsen vid Lund Södra. Ny utformning av trafikplats Lund Södra anpassas till fyrfältsutbyggnaden av väg 108. På E22 mellan trafikplats Lund Södra och trafikplats Råby bygger vi additionskörfält som ska ge bättre flyt för genomgående trafik som ska av och på vid de båda avfarterna. På väg 108 mellan Staffanstorp och Lund ska vi bygga 2+2-väg med mitträcke
Bättre för arbetspendlare och näringslivets godstransporter
E22 är av riksintresse och ingår i det transeuropeiska nätet för transporter, TEN-T, och en hög framkomlighet är av största vikt. Ombyggnaderna kommer att förbättra möjligheterna till arbetspendling och för näringslivets godstransporter. Väg 108 går mellan Trelleborg och Kävlinge i Skåne Län. Aktuell sträcka som ska breddas mellan Lund och Staffanstorp är viktig för de som arbetspendlar och näringslivets transporter. Här går bland annat trafik till och från både Sturups flygplats och hamnen i Trelleborg.
Vad händer nu?
E22
- Vi gör förberedande arbeten för ny bro för E22 över Höje å.
- Arbete med dagvattenmagasin, ny cirkulationsplats och ny påfartsramp på den östra sidan om E22 vid trafikplats Lund södra.
- Bullervall anläggs längs påfarten mot Malmö vid trafikplats Lund södra.
- Arbete har påbörjats med tillfällig förbifart för E22 vid trafikplats Lund Södra.
Väg 108

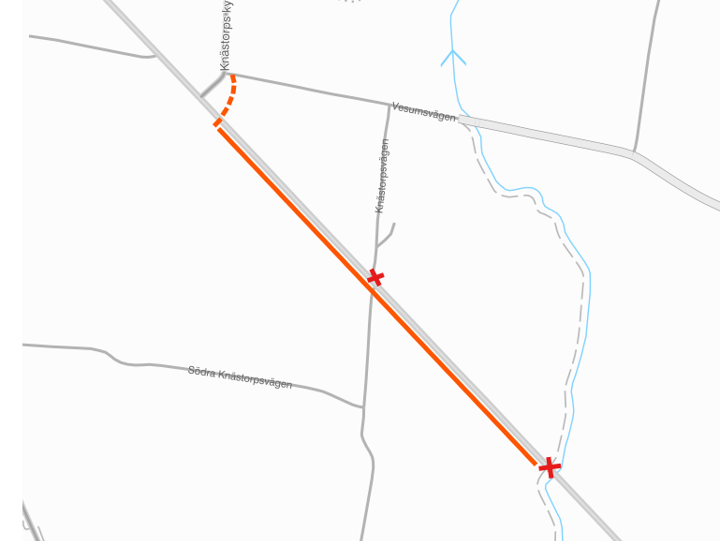

- Bullervall påbörjad vid Knästorp.
- Breddning av väg 108 pågår.
Projektet omfattar
E22
- Befintlig cirkulationsplats över E22 rivs och ersätts av en sexfilig bro samt nya avfartsramper, anpassade till den framtida utformningen av väg 108 Staffanstorp–trafikplats Lund Södra.
- Additionskörfält anläggs mellan trafikplatserna Lund Södra och Råby.
- I cirkulationsplatserna planeras fria högersvängfält vilket förbättrar framkomligheten för kollektivtrafiken och även övrig trafik.
- Gång- och cykelväg mellan trafikplats Råby och Höjebromölla, som blir en koppling till cykelleden Staffanstorp-Lund.
- Ny vilt- och gångpassage under E22 vid Höje å kommer att anläggas.
Väg 108
- Breddning av väg 108 Staffanstorp-Lund med två nya körfält på den nordöstra sidan.
- Mittseparering med vägräcke längs hela sträckan Staffanstorp-Lund.
- Höjning av hastigheten till 100 km/timme på sträckan Staffanstorp-Lund.
- Ny vägbro över Dynnbäcken med gångpassage under väg 108.
- Busshållplats vid Knästorp och planskild gång- och cykelport i anslutning till busshållplatsen.
- 650 meter ny gång- och cykelväg på sydvästra sidan om väg 108 som kopplas ihop med befintlig vid Staffanstorp.
- En ny vilt- och gångpassage under väg 108 vid Dynnbäcken kommer att anläggas.
Trafik under byggtiden
En tillfällig förbifart kommer att byggas väster om E22 vid trafikplats Lund Södra. Förbifarten görs för att få en säker arbetsmiljö för de som arbetar och en säker trafiksituation för trafikanterna. Den innebär också att byggtiden blir kortare.

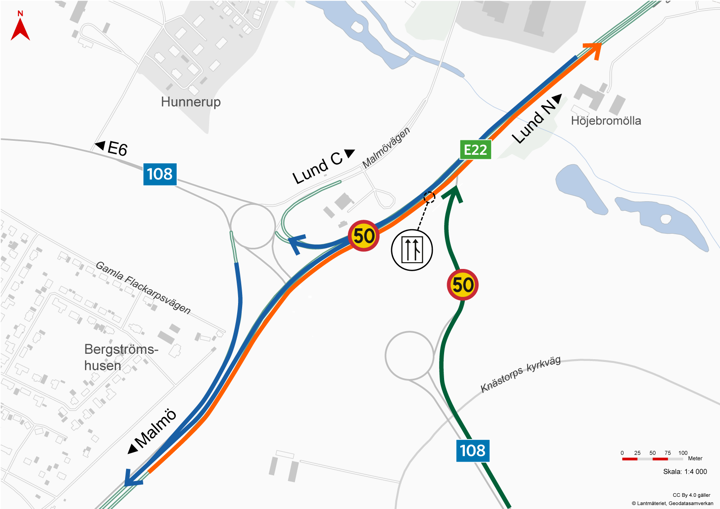

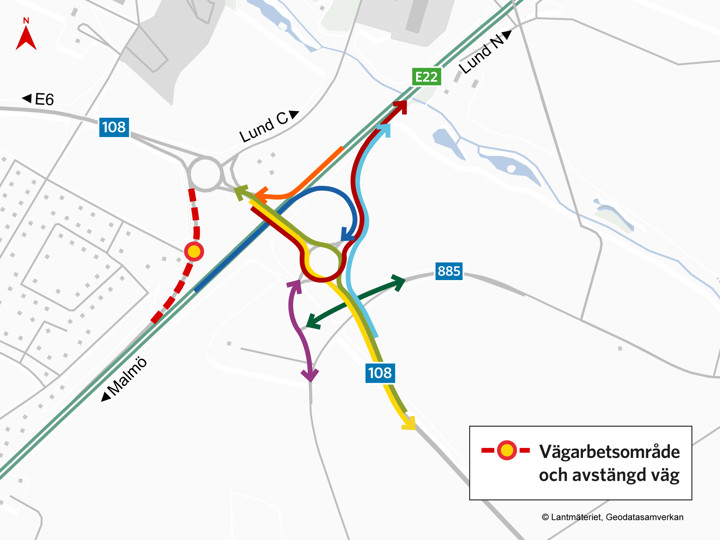

Förbifarten utförs i samband med att den nya sexfältiga bron vid trafikplats Lund Södra byggs och de befintliga broarna rivs. Dessa arbeten beräknas pågå under tio månader med start sommaren 2025. I samband med detta kommer väg 108 stängas helt för trafik i cirka fyra månader mellan Staffanstorp och Lund. Resterande sex månader kommer sträckan på väg 108 att vara öppen i västlig riktning med påfart norrut på E22.
Omledningar

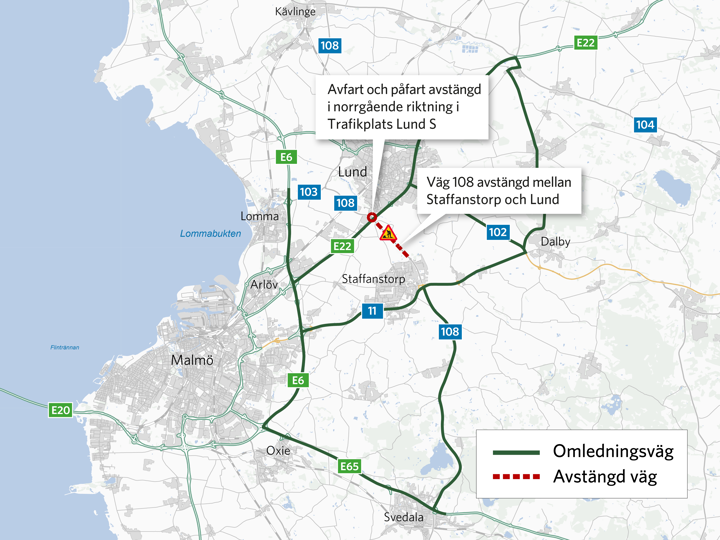

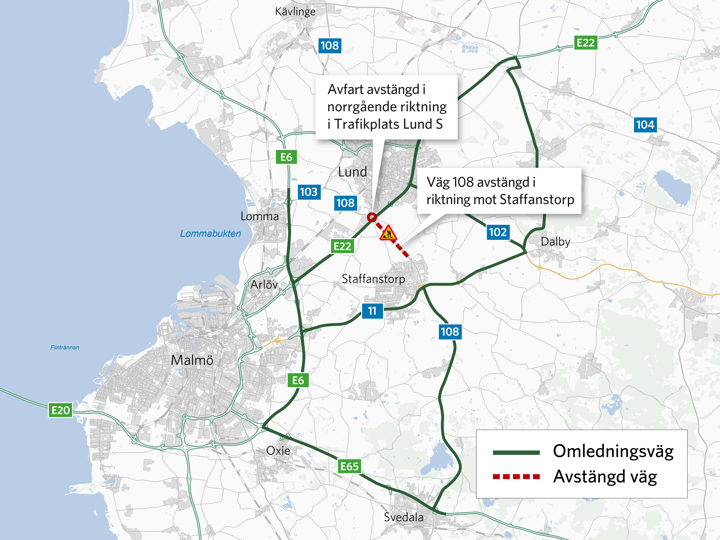

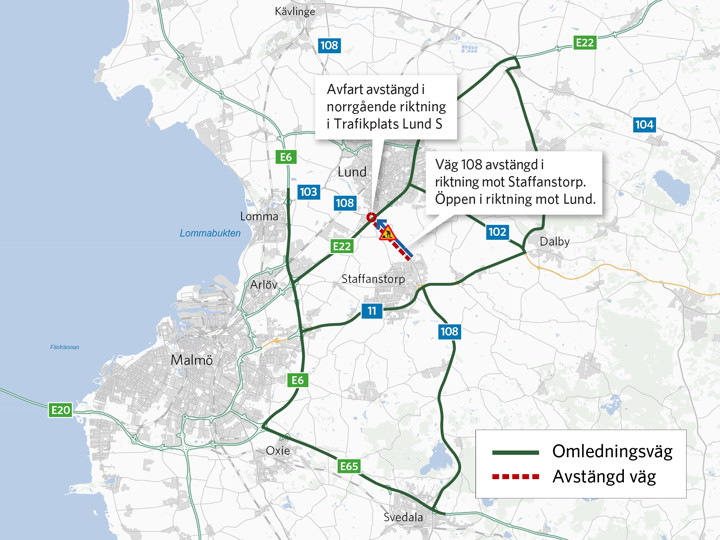

Omledning när E22 är avstängd vid enstaka helger.
Se datum under tidslinjen.
Tidslinje
Här följer en preliminär tidslinje. Datum kan komma att ändras.
PEAB Anläggning AB är antagen som projektets entreprenör.
Under juli gjorde vi ett hushållsutskick angående avstängningen av E22 första helgen i augusti.
Dokumentet går att läsa här under "hushållsutskick"

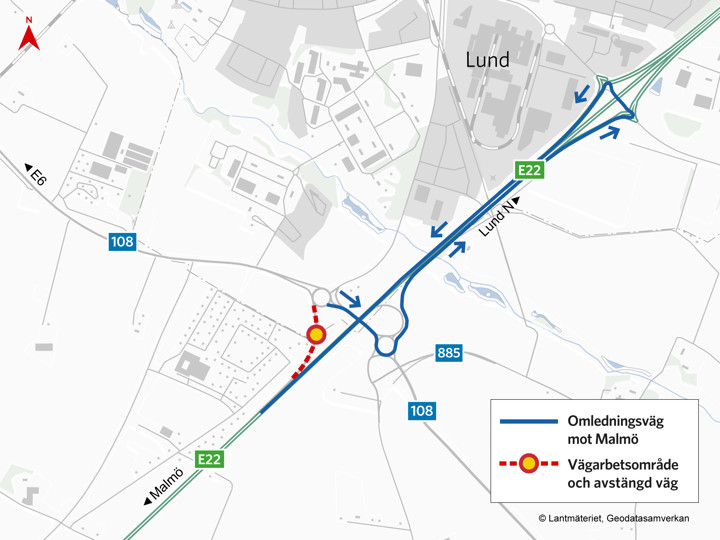

Motorvägen stängs mellan trafikplats Kronetorp och trafikplats Råby. Dock kan man fortfarande köra mot Malmö från trafikplats Lund Södra. Under helgen ska bland annat en bro rivas. När trafiken åter öppnas på måndagsmorgonen är hastigheten begränsad till 70 km i timmen.
Väg 108 öppnas för trafik mot Lund. Vägen är dock fortfarande avstängd mot Staffanstorp.
Ombyggnaden av väg 108 beräknas vara klar och vägen öppnas då för trafik.
Ombyggnaden av trafikplats Lund Södra beräknas vara klar.
Arbetet med E22 beräknas vara klart någon gång under våren 2027.
