Mälarbanan Därför tar det tid att bygga – planläggning en demokratisk process
När vi bygger järnväg följer vi en noga fastställd process. Processen syftar till att den infrastruktur som byggs ska få en god anknytning till övrig samhällsplanering och till miljölagstiftningen. Så här går den till.
Här nedan beskriver vi planläggningsprocessen för projekt Mälarbanan, utbyggnaden av fyra spår på sträckan Tomteboda – Kallhäll. Men stegen i processen är liknande för samtliga järnvägs- och vägprojekt.
Som en del av den demokratiska processen förankras bland annat våra planerade arbeten i kommunernas planering och de som berörs ges goda möjligheter till insyn och att framföra synpunkter under processens olika steg.
Det tar tid – men är en grundläggande demokratisk förutsättning.

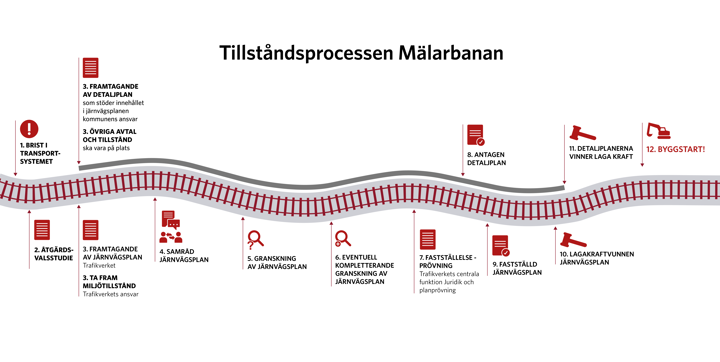

Här kan du öppna skissen i större format: Tillståndsprocessen Mälarbanan.pdf
Så här går det till när vi bygger järnväg
1. Trafikverket identifierar en brist i transportsystemet och börjar planera för att åtgärda den.
2. Trafikverket föreslår åtgärden för regeringen, via den nationella planen för transportinfrastruktur, som fastställer planen och ger oss uppdraget. I det här fallet har Trafikverket fått i uppdrag av regeringen att bygga ut järnvägssträckan Tomteboda–Kallhäll från två till fyra spår.
3. Trafikverket arbetar fram en järnvägsplan, som beskriver var järnvägen ska ligga och hur anläggningen ska se ut. Planen visar vilken mark som behövs tillfälligt för själva bygget av järnvägen och permanent när järnvägen är i drift. Projekt Mälarbanan omfattar totalt fem järnvägsplaner. Till varje plan finns en miljökonsekvensbeskrivning (MBK) som beskriver både positiva och negativa konsekvenser för miljön. MBK ska godkännas av länsstyrelsen. Dessutom måste ytterligare ett antal avtal och tillstånd vara på plats innan Trafikverket kan sätta spaden i jorden.
Parallellt med detta är Trafikverket beroende av att kommunerna tar fram detaljplaner som överensstämmer med de permanenta markanspråken i järnvägsplanen. Detta är en separat process som kommunen ansvarar för. För att en järnvägsplan ska kunna fastställas måste kommunernas detaljplaner vara antagna.
4. Samråd ger chansen att påverka ett järnvägsprojekt. Trafikverket bjuder in kommun, näringsliv och boende i området som berörs av järnvägsbygget för att få deras synpunkter och kunskap om området där Trafikverket planerar att bygga.
5. Trafikverket sammanfattar synpunkterna från samråden samt föreslår hur de ska behandlas i den granskningshandling som tas fram i nästa steg. Den bearbetade järnvägsplanen ställs ut för granskning, vilket innebär en ny möjlighet att lämna synpunkter på järnvägsplanen.
6. Ibland kommer det in så pass många synpunkter vid en granskning att Trafikverket behöver göra en kompletterande granskning. Trafikverket sammanfattar alla nya synpunkter och föreslår hur de ska behandlas. Därefter ställs järnvägsplanen ut för en kompletterande granskning.
7. Trafikverket sammanfattar de synpunkter som kommit in, förslår hur de ska behandlas och skickar därefter järnvägsplanen till länsstyrelsen för tillstyrkan. När länsstyrelsen tillstyrkt järnvägsplanen skickas fastställelsehandlingarna till Trafikverkets centrala funktion Juridik och planprövning för fastställelseprövning. Även här finns möjlighet att komma in med synpunkter på järnvägsplanen.
Och här är vi idag. Under 2022 skickades järnvägsplanerna för Huvudsta – Duvbo och Duvbo – Spånga in till Trafikverkets centrala funktion Juridik och planprövning för fastställelseprövning. I början av 2023 har Planprövningen återkommit med synpunkter och bett oss komplettera järnvägsplanerna. De ändrade planeringsförutsättningarna för projektet gör också att vi behöver se över järnvägsplanerna på nytt. Nuläget gör att vi bedömer att vi behöver gå ut med en ny kungörelse följt av en ny granskning av järnvägsplanen för Huvudsta – Duvbo. När det gäller järnvägsplanen för Duvbo – Spånga kommer vi att göra om planprocessen med ett nytt samråd.
8. Trafikverkets järnvägsplan kan inte fastställas i strid mot gällande kommunala detaljplaner, därför behöver kommunernas detaljplaner antas.
9. När järnvägsplanen är prövad och fastställd finns möjligheten att överklaga beslutet hos regeringen.
10. Om överklagan inte sker, alternativt avslås av regeringen, kan järnvägsplanen vinna laga kraft.
11. När kommunernas detaljplaner vunnit laga kraft kan Trafikverket ta all den mark i anspråk som behövs inför byggstart.
12. När alla tillstånd och avtal är på plats kan Trafikverket börja bygga!
Mälarbanans fem järnvägsplaner
Projekt Mälarbanan omfattar fem järnvägsplaner: Tomteboda-Huvudsta, Huvudsta-Duvbo, Duvbo-Spånga, Spånga-Barkarby samt Barkarby-Kallhäll. De två sista delsträckorna Huvudsta-Duvbo och Duvbo-Spånga återstår att bygga.
2010 Samråd järnvägsplan Barkarby - Kallhäll
2012 Samråd järnvägsplan Tomteboda – Huvudsta
2013 Samråd järnvägsplan Spånga – Barkarby
2015 Samråd järnvägsplan Duvbo – Spånga
2017 Samråd järnvägsplan Huvudsta – Duvbo
2011 Granskning järnvägsplan Barkarby – Kallhäll
2013 Granskning järnvägsplan Tomteboda – Huvudsta
2015 Granskning järnvägsplan Spånga - Barkarby
2016 Granskning järnvägsplan Duvbo – Spånga
2020 Granskning järnvägsplan Huvudsta – Duvbo
2021 Kompletterande granskning järnvägsplan Duvbo-Spånga
2021 Kompletterande granskning järnvägsplan Huvudsta-Duvbo
2012 Lagakraftvunnen järnvägsplan Barkarby – Kallhäll
2014 Lagakraftvunnen järnvägsplan Tomteboda – Huvudsta
2017 Lagakraftvunnen järnvägsplan Spånga - Barkarby
Från planering till byggande
När Trafikverket planerar och bygger vägar och järnvägar börjar vi med en omfattande planeringsprocess. Den här filmen beskriver den processen.
