Logga in
Logga in

Flera län Ostlänken, en ny dubbelspårig järnväg

Ostlänken gör det möjligt för fler, snabbare och smidigare resor. Fler människor får närmare till bostäder, studier och arbeten - samtidigt blir det mer plats på spåren för fler hållbara godstransporter i hela landet.

Ostlänken – en järnväg för snabba tåg mellan Södertälje och Linköping

Trafikverket planerar en ny järnväg mellan Södertälje och Linköping.
Järnvägen ska heta Ostlänken, eftersom den ligger i östra delen av landet.
Här kan du läsa mer om Ostlänken.

Ostlänken blir en helt ny järnväg.
Den byggs särskilt för snabba tåg.
Målet är att fler människor ska kunna resa med tåg
och det ska vara snabbare och enklare.

Ostlänken kommer att få stationer på fem platser:

  • Vagnhärad
  • Nyköping
  • Skavsta (vid flygplatsen)
  • Norrköping
  • Linköping.


Ostlänken kommer att kopplas ihop med den gamla järnvägen på tre ställen:
i Järna, Norrköping och Linköping.

Trafikverket börjar bygga under 2024

Trafikverket börjar bygga Ostlänken en bit i taget.
Men det tar många år innan hela järnvägen är klar.
Det beror på att den ska ha många tunnlar och broar.

De första tågen på Ostlänken kommer att kunna gå år 2035.

När järnvägen är klar kommer det att finnas
dubbelt så många spår i området.
Det minskar risken för störningar i tågtrafiken.

Tack vare Ostlänken kommer fler transporter att gå med tåg
i stället för med bilar och lastbilar som ger mer utsläpp än tåg.

Vad?

Ostlänken är en cirka 16 mil lång ny dubbelspårig järnväg mellan Järna och Linköping.

Varför?

Ostlänken möjliggör fler tåg och bidrar till större arbetsmarknadsregioner, smidigare arbetspendling och regional utveckling.

Nuläge

Planering och projektering av Ostlänken pågår för större delen av sträckan. Vi börjar bygga järnvägen år 2024 och öppnar för trafik år 2035.

Kostnad

Bedömd kostnad är 91,4 miljarder kronor (2021 års prisnivå).

Om projektet

Det är trångt i spåren samtidigt som fler vill åka tåg och mer gods behöver transporteras. Med Ostlänken ökar vi kapaciteten och gör plats för fler persontåg och godset får ökat utrymme på den befintliga järnvägen.

Fler spår skapar kortare restider, punktligare tåg och en större möjlighet för dig att bo, arbeta och studera där du vill. Det gör det också lättare att resa hållbart.


Korta fakta om Ostlänken

  • 16 mil dubbelspårig järnväg mellan Järna och Linköping
  • 3 län (Stockholm, Södermanland och Östergötland)
  • 5 kommuner (Södertälje, Trosa, Nyköping, Norrköping och Linköping)
  • 5 nya resecentrum (Vagnhärad, Nyköping, Skavsta, Norrköping och Linköping)
  • 25 procent av Ostlänken byggs på bro eller i tunnel
  • Maximal hastighet för tågen på Ostlänken blir 250 kilometer i timmen
  • Preliminär byggtid 2024-2034, öppnar för trafik 2035
  • Bedömd kostnad är 91,4 miljarder kronor (2021 års prisnivå), vilket motsvarar kostnaden i gällande nationell transportplan (2022–2033)

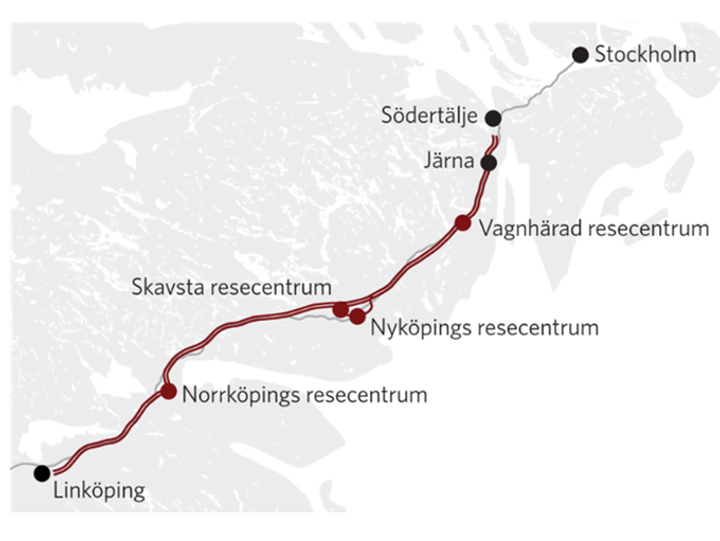

Kartan visar Ostlänkens sträckning från Järna till Linköping.

Se kartan i ett större format.

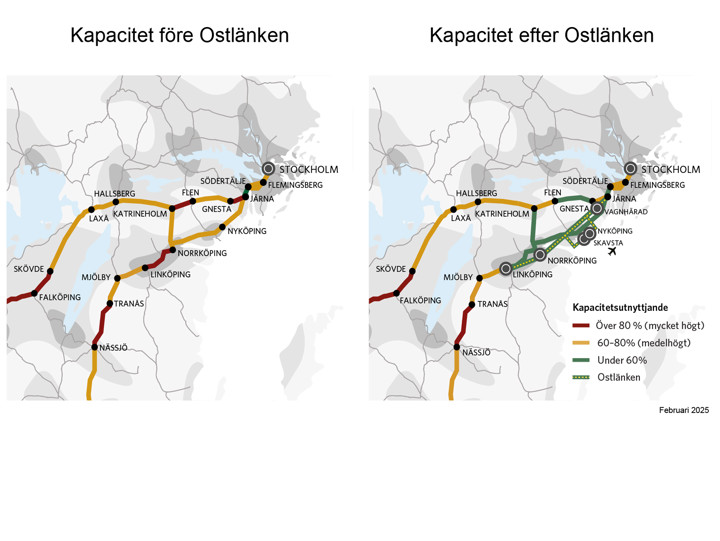

Kapacitet på järnvägen - före och efter Ostlänken

Den vänstra bilden visar kapaciteten på järnvägen innan Ostlänken har öppnat för trafik. Den högra bilden visar kapaciteten efter att Ostlänken öppnat för trafik. Med kapacitet menar vi antalet tåg som kan köra på järnvägen under en viss tidsperiod. När Ostlänken är klar för trafik blir det plats för fler persontåg och godset får ökat utrymme på den befintliga järnvägen.

Se bilden i ett större format.

Arbetet med Ostlänken fortsätter med fokus på regionala nyttor och kostnadsreducering

Regeringsbeslut innebär förändringar för nya stambanor

Regeringen fattade den 22 december 2022 beslut om att avbryta planeringen av nya stambanor för höghastighetståg, som Ostlänken var en del av.

Regeringen gav samtidigt Trafikverket tre nya uppdrag kopplade till Ostlänken, Göteborg–Borås och Skåne.

Trafikverket redovisar regeringsuppdrag för Ostlänken, Göteborg–Borås och Skåne

Utgångspunkten för uppdragen var att satsningar på järnvägen i första hand bör underlätta för regional arbetspendling och godstrafik för att stärka jobb och tillväxt.

Den 26 juni 2023 redovisade vi våra uppdrag i slutrapporter. Arbetet med Ostlänken fortsätter med fokus på regionala nyttor och kostnadsreducerande åtgärder.

26 oktober 2023: Utbyggd järnväg ska underlätta för arbetspendling och godstrafik - Regeringen.se

26 juni 2023: Läs mer och ta del av rapporterna för regeringsuppdragen

23 december 2022: Regeringen lägger om växlarna för järnvägsinfrastrukturen - Regeringen.se

Nyheter

Prenumerera på nyhetsbrev

Prenumerera på Ostlänkens digitala nyhetsbrev och följ vad som händer när vi planerar och bygger den nya järnvägen.

Filmer

På Trafikverkets YouTube-kanal kan du se filmer om projektet. Följ gärna Ostlänkens spellista där.

Tidsplan

Här kan du läsa mer om vad vi har gjort och var vi befinner oss just nu i planeringen och byggandet av Ostlänken. Du hittar mer detaljerad information på sidorna för respektive kommun.

Trafikverket tar fram en förstudie för Ostlänken. Länsstyrelsen i Södermanlands län, i samråd med Länsstyrelsen i Stockholm- och Östergötlands län, tar beslut om att projektet kan antas medföra betydande miljöpåverkan.

År 2018 tar regeringen beslut om tillåtlighet, vilket fastställer korridoren mellan Järna och Tallboda där vi får bygga Ostlänken. Beslutet innebär att vi kan gå vidare med upprättande av järnvägsplaner enligt den lagreglerade planeringsprocessen i lag om byggande av järnväg.

Innan vi kan börja bygga Ostlänken krävs noggrann planering, många utredningar, undersökningar och ett flertal tillstånd. Vi tar fram järnvägsplaner som är en detaljerad beskrivning av hur sträckningen av järnvägen ska se ut, och hur den ska byggas. Planerna ska även innehålla en miljökonsekvensbeskrivning (MKB). MKB beskriver den miljöpåverkan som en planerad verksamhet kan medföra. Vi förbereder även miljöprövning av vattenverksamhet och ser till att arkeologiska undersökningar genomförs. Löpande under planeringens gång samråder vi med berörda om den nya järnvägen.

Ostlänkens sträckning är indelad i 13 järnvägsplaner. Du kan läsa mer om järnvägsplanerna på sidorna om Ostlänkens sträckning genom respektive kommun.

Granskning är det sista steget innan fastställelse och innebär att järnvägsplanerna går ut på remiss till berörda, till exempel närboende, sakägare, kommuner och verksamheter.

Trafikverkets avdelning Juridik och planprövning fastställer om järnvägsplanerna är korrekt utformade och framtagna. När järnvägsplanerna vunnit laga kraft finns markanspråket som behövs för att kunna bygga järnväg.

Vi bygger Ostlänken etappvis och planerar att börja norrifrån där planeringen kommit längst.

7 Ostlänken öppnar för trafik 2035

Miljö och hållbarhet

Här kan du läsa mer om hur vi jobbar med miljö och hållbarhet när vi planerar och bygger Ostlänken.

Som närboende kommer du att påverkas på olika sätt av den nya järnvägen. Det kan handla om ljud från tågtrafiken, en ny miljö, förändring av vägarna i ditt område eller olika typer av störningar under byggtiden. Vi arbetar för att störa så lite som möjligt.

Buller när vi bygger Ostlänken

Under byggtiden kommer Trafikverket regelbundet kontrollera att byggbullernivåerna inte överstiger gällande riktvärden. Vid behov utför vi bullerskyddsåtgärder under byggskedet för att kunna följa riktvärdena.

Buller när Ostlänken är klar

Olika faktorer påverkar bullerspridningen, till exempel markens topografi, hur högt järnvägen ligger i terrängen, skärmningar av byggnader och marktyp. Vi beräknar bullernivåerna utifrån dessa faktorer, tillsammans med tågtyp, hastighet och antal tåg. Bullerskyddsåtgärder fastställs i järnvägsplanen för att klara gällande villkor. Aktuella åtgärder kan vara att vi bygger bullerskyddsskärmar eller vallar nära järnvägen eller åtgärdar fönster och fasad på ditt hus.

Vi kommer också att göra beräkningar av förväntade stomljudsnivåer och vibrationer utmed Ostlänkens sträcka. Stomljud och vibrationer uppstår i olika utsträckning beroende på markförhållanden, grundläggning av banan och grundläggning av byggnader.

Ostlänken passerar genom ett rikt och varierande landskap. Här finns många värdefulla naturmiljöer som är viktiga för både biologisk mångfald och ekosystem av olika slag. När vi planerar och bygger Ostlänken strävar vi efter att undvika och minimera skada på skyddade miljöer och arter så långt det är möjligt. Utgångspunkten är att järnvägen ska utformas och anpassas i landskapet så att viktiga karaktärer och funktioner kan bestå och utvecklas. Genom att Ostlänken i huvudsak byggs längs med E4 undviks nya barriärer för djurens rörelser och intrång i orörd natur kan begränsas.

Så arbetar Ostlänken förebyggande för minska påverkan på naturen

Omfattande inventeringar och utredningar görs för att inhämta kunskap om värdefulla naturmiljöer och ekologiska samband. Utifrån denna kunskap utformas järnvägen med förebyggande och avhjälpande skyddsåtgärder så att negativa effekter och konsekvenser kan undvikas eller lindras. Ett konkret exempel på skyddsåtgärder är att stängsla in järnvägen och bygga viltpassager, så att djuren kan ta sig över eller under järnvägen på ett säkert sätt. Andra exempel är fågelavvisare på ledningar och grumlingsskydd i vattendrag under byggskedet.

Så arbetar Ostlänken för att återskapa förlorade naturvärden

Vid påverkan på vissa typer av naturmiljöer och objekt samt i samband med vissa miljötillstånd och dispenser där kvarstående skada på utpekade naturvärden orsakas arbetar vi för att kompensera påverkan genom att återskapa förlorade värden. Det kan till exempel handla om att lägga ut avverkade ädellövträd för insekter att bo i, att återskapa en stenmur eller plantera alléträd.

Längs Ostlänken finns ett rikt innehåll av varierade kulturmiljöer som Trafikverket har ansvar för att samla in och förvalta kunskap om. Det gör vi bland annat genom att se till att arkeologiska utredningar och undersökningar genomförs.

Läs mer om vårt arkeologiska arbete

Ekologisk hållbarhet handlar om att det ska finnas hållbara förutsättningar för arters livsmiljöer, biologisk mångfald och livskraftiga ekosystem. Naturen måste kunna återskapa resurser i minst samma takt som de används.

Vad innebär ekologisk hållbarhet för Ostlänken?

Arbetet för ekologisk hållbarhet innebär att vi gör aktiva, klimatanpassade och långsiktiga val i planeringen och genomförandet av Ostlänken. Den ekologiska dimensionen handlar om att förstå hur ekosystemen inom järnvägskorridoren bidrar till att upprätthålla livsnödvändiga funktioner, till nu levande och kommande generationer. Vi inventerar, analyserar och utreder de naturvärden som Ostlänken passerar för att skapa optimerade lösningar med hänsyn till lokala förutsättningar.

De här utredningarna ger oss kunskap om ekosystemen som möjliggör för ekologisk hållbarhet för Ostlänken:

  • Miljökonsekvensbeskrivning
  • Naturvärdesinventeringar
  • Kulturarvsanalyser
  • Fördjupad landskapsanalys

Ekonomisk hållbarhet innebär i korthet att ökningen av ekonomiskt kapital inte ska ske på bekostnad av en minskning i naturkapital eller socialt kapital.

Vad innebär ekonomisk hållbarhet för Ostlänken?

Ekonomisk hållbarhet handlar om att största samhällsekonomiska nytta och sociala värden kan uppnås till lägsta samhällsekonomiska kostnad och med hänsyn och anpassning till ekologiska och sociala värden. För att lyckas med detta krävs kostnadseffektiva och innovativa lösningar som ska vara hållbara och robusta över tid.

Dessa analyser ger kunskaper om möjligheten till ekonomisk hållbarhet för Ostlänken:

  • Analys av investeringskostnader för olika alternativ
  • Analys av samhällsekonomiska nyttor som järnvägen medför
  • Analys av samhällsviktiga ekosystemtjänster
  • Analys av järnvägens möjligheter att bidra till lokal och regional utveckling
  • Analys av att den nya järnvägen uppfyller kapacitetsbehov och robusthet

Analyserna utgör underlag för och redovisas i lokaliseringsutredning, järnvägsplaner och miljökonsekvensbeskrivningar.

Social hållbarhet handlar om alla människors möjligheter att få ett gott liv. Detta innefattar människors hälsa och välbefinnande, mänskliga rättigheter, social jämlikhet och rättvisa mellan individer och grupper.

Vad innebär social hållbarhet för Ostlänken?

Arbetet för social hållbarhet innebär att bedöma hur människor påverkas av den nya järnvägen. Det handlar om påverkan på människors livsmiljöer, inte minst boendemiljön, men även förutsättningar för rekreation, utbildning och försörjning.

Övergripande processer där vi arbetar med social hållbarhet:

  • I arbetet med den fördjupade landskapsanalysen identifieras landskapets olika förutsättningar.
  • I arbetet med miljökonsekvensbeskrivningar görs utredningar om bland annat luftkvalitet, buller och vibrationer, risk och säkerhet samt rekreation – aspekter som är kopplade till människors hälsa och boendemiljö.
  • Inom ramen för planarbetet görs barnkonsekvensanalyser för att bedöma konsekvenser för barn och unga.
  • I gestaltningsprogrammet beskrivs åtgärder för att anpassa järnvägen till landskapet och människors liv.
  • Vid samråd för vi dialog med medborgare, myndigheter och andra intressenter för att både informera och få med allas kunskap och synpunkter när vi planerar och utformar järnvägen.

Mark och fastighet

När vi bygger en järnväg har vi rätt att ta marken som behövs i anspråk. Vår utgångspunkt är att vi ska göra så lite intrång på andras mark och ställa till med så lite problem för de boende som möjligt.

I takt med att vi kommit så långt i planeringen att vi vet hur mycket mark som behövs för den nya järnvägen, både tillfälligt och permanent, vet vi också i detalj vilka fastighetsägare som berörs och i vilken omfattning. Vi bjuder in dig som berörd fastighetsägare till samråd om järnvägsplanen under planeringens gång. Du kan också kontakta oss vid frågor och funderingar.

Trafikverkets markförhandlare är länken mellan projektet och dig som fastighetsägare som blir berörd av järnvägsbygget. Markförhandlarna ansvarar för att upprätthålla kontakten med fastighetsägare tills dess att den nya järnvägen är klar. Markförhandlarnas roll är också att se till att Trafikverket har tillgång till den mark vi behöver, tillfälligt under byggtiden och permanent för själva anläggningen. De är Trafikverkets representant i förhandlingar med enskilda fastighetsägare, kommuner och andra myndigheter.

Läs mer om vad som gäller när vi behöver åtkomst till mark för att bygga vägar och järnvägar.

För att minimera påverkan på mark, byggnader och verksamheter under byggtiden arbetar vi efter dessa tre steg.

Steg 1

Vi utreder byggets påverkan på mark, byggnader och verksamheter och hur bygget berör fastighetsägare, verksamhetsutövare och boende.

Steg 2

I dialog med fastighetsägare utreder vi åtgärder för att minimera negativa konsekvenser som kan orsakas av störningarna från våra byggarbeten. Det gör vi inom ramen för vad vi bedömer är tekniskt möjligt och ekonomiskt rimligt. Förebyggande åtgärder kan vara bullerdämpande åtgärder, exempelvis mindre ombyggnationer, och tillfälliga lösningar för gång- och cykeltrafiken utanför en byggnad.

Steg 3

Vi jobbar kontinuerligt med att kontakta de fastigheter som påverkas mycket och kan vara i behov av en förebyggande åtgärd. I vissa fall behöver vi skriva avtal med fastighetsägare om åtgärder som vi behöver genomföra.

Vi arbetar ständigt för att vår påverkan på omgivningen ska vara så liten som möjligt. Om en skada trots allt uppstår på grund av våra arbeten, åtgärdar vi skadan eller ersätter den som drabbats. Exempel på skador som orsakas av störningar från byggarbetena är:

  • Skador på egendom – till exempel sättningar i husgrunden, skadade fönster och sprickor på hus och i bostäder.
  • Ekonomiska skador – till exempel inkomstbortfall i en rörelse.
  • Personskada – det innefattar i huvudsak fysiska skador.

Trots våra förebyggande åtgärder kan skada uppstå. Störningen som orsakat skadan ska vara av en viss typ – till exempel buller, vibrationer eller försvårat tillträde till affärslokal. Om du vill anmäla en skada ska följande krav vara uppfyllda.

  • Du ska kunna visa skadan. Det kan göras på flera sätt, till exempel med fotografier på skadan, kvitton för utgifter eller årsredovisningar.
  • Det ska finnas ett samband mellan vårt byggarbete, störningen och skadan. Du ska kunna visa att det är utbyggnaden av Ostlänken som har lett till störningen och skadan.
  • Du ska ha försökt begränsa skadan. Ett exempel är att du så tidigt som möjligt anmäler störningar och skador till Trafikverket.

För att anmäla en skada kontakta Trafikverkets Kontaktcenter.

Planering och tillstånd

Här kan du läsa mer om hur vi planerar arbetet med Ostlänken och vilka tillstånd som krävs.

Innan vi börjar bygga järnväg krävs noggrann planering och många utredningar. Vi behöver olika dispenser och tillstånd. Här kan du läsa mer om hur vår planering går till och när du har möjlighet att vara med och påverka.

Järnvägsutredning, tillåtlighet och linjeval

  • Järnvägsutredning innebär att vi beskriver olika alternativ och ett förslag för järnvägens sträckning i grova drag, även kallad korridor.
  • Tillåtlighet är ett regeringsbeslut som ger grönt eller rött ljus för Trafikverket att fortsätta utreda förslaget. Regeringen begärde in kompletteringar och i juni 2018 fick vi beslut med villkor.
  • Linjeval innebär att vi föreslår en sträckning av järnvägen inom definierad korridor.

Järnvägsplan

  • Järnvägsplanen är en detaljerad beskrivning av hur sträckningen av järnvägen ska se ut, och hur den ska byggas. Planen ska även innehålla en miljökonsekvensbeskrivning (MKB). MKB beskriver den miljöpåverkan som en planerad verksamhet kan medföra. I den finns även resultaten från samråden med.
  • Granskning är det sista steget i processen innan fastställelse och innebär att järnvägsplanen går ut på remiss.
  • Trafikverkets avdelning Planprövning beslutar om fastställelse, som innebär att järnvägsplanen är korrekt utformad och framtagen.
  • Efter att järnvägsplanen fastställts hanteras eventuella överklaganden innan planen vinner laga kraft.

Miljöprövning vattenverksamhet

  • Vattenverksamhet är till exempel grävning, fyllning eller uppförande av anläggning i sjöar, diken, vattendrag eller annat vattenområde, tillfällig grundvattenbortledning vid djupa schakt och permanent grundvattenbortledning från tunnel och skärning.

  • Tillstånd till vattenverksamhet prövas av Mark- och miljödomstolen. Till ansökan om tillstånd hör bland annat en teknisk beskrivning för de anläggningar som medför vattenverksamhet samt en miljökonsekvensbeskrivning.

Var med och påverka järnvägens utformning

Samråd är en löpande process där du kan vara med och påverka. Du som är särskilt berörd av den planerade järnvägen får information hem i din brevlåda men alla har möjlighet att tycka till och lämna information. Håll utkik här på vår webbplats och även efter annonser/kungörelser med inbjudningar i lokaltidningar.

Vi bjuder in till samråd vid specifika tillfällen när vi kommit längre i vår planering.

  • Samråd inför val av spårlinje
  • Samråd inför utformning av järnvägen och planerat markanspråk
  • Samråd avseende vattenverksamhet och andra miljöprövningar

Synpunkter kan lämnas när som helst fram till dess att granskning av järnvägsplanerna är avslutad.

Dokument

Klicka här för att ta del av dokument och handlingar för Ostlänken.

Frågor och svar

Här får du svar på några av de vanligaste frågorna om Ostlänken.

För att klara en ökad och mer pålitlig tågtrafik behöver vi både rusta upp befintlig järnväg och bygga ut vårt järnvägssystem. Upprustning av den svenska järnvägen är nödvändig men löser inte kapacitetsproblemet med överbelastade spår som skapar störningskänsliga banor.

Ostlänken ger plats för fler tåg, mer effektivt underhåll och en robust och pålitlig järnväg. Ostlänken byggs för fjärr- och snabba regionaltåg, vilket frigör kapacitet för fler godståg och pendeltåg på de befintliga banorna. Det gör också att det finns mer tid i spåren till att utföra underhåll. Det skapar ett mer robust järnvägssystem och förbättrar punktligheten.

Ostlänken byggs för persontåg, både fjärrtåg och snabba regionaltåg, som kan köra upp till 250 km/h. Enligt Trafikverkets basprognoser för år 2040 beräknas mellan 90 och 148 tåg trafikera Ostlänken per dygn, vilket motsvarar 4-5 per timme och riktning.

När persontrafiken får egna spår på Ostlänken, kan fler godståg köras på den befintliga järnvägen. Att mer gods kan transporteras på järnväg, möjliggör att vägnätet kan avlastas vilket bidrar till ett mer hållbart sätt att transportera gods och minskade utsläpp från transportsektorn.

Då den svenska tågmarknaden är avreglerad är det i slutändan tågoperatörerna som avgör vilka tågmodeller som kommer köpas in, hur många avgångar det finns passagerarunderlag för samt på vilka stationer dessa tåg ska stanna.

I Gerstaberg, norr om Järna, ansluter Ostlänken till Västra Stambanan. Vidare in mot Södertälje och Stockholm råder fortsatt kapacitetsbrist. Trafikverket utreder denna delsträcka för att bedöma behovet av kapacitetshöjande åtgärder för att få plats med fler tåg. Exempel på en kapacitetshöjande åtgärd kan vara att bygga ytterligare spår mellan Järna och Flemingsberg för att minska flaskhalsen in mot Stockholm. Arbetet med utredningen för denna delsträcka pågår utanför projekt Ostlänken och genomförs inom Trafikverkets planeringsavdelning.

Mellan Järna-Stockholm behövs ingen transfer. Att Ostlänken går mellan Linköping-Järna innebär Ostlänken i Järna ansluter till Västra Stambanan. Som resenär behöver du inte byta tåg i Järna, det är endast tåget som byter järnvägsspår att åka på.

Ostlänken passerar genom tre län, fem kommuner och tvärs genom ett dal- och slättlandskap med riksintressen, Natura 2000-områden och stora kulturhistoriska värden. Att hitta de bästa lösningarna för hur samhället ska utvecklas, var och hur järnvägen ska byggas, tar tid. Innan vi kan börja bygga krävs noggrann planering, många utredningar, undersökningar och ett flertal tillstånd.

Löpande under planeringens gång ska vi också samråda med berörda om den nya järnvägen. Inkomna synpunkter under samrådet tas med som underlag i den fortsatta planeringen av järnvägen. Allt sker inom ramen för den så kallade planläggningsprocessen, som slutligen leder fram till flera järnvägsplaner.

Klicka här för att läsa mer om hur vi planerar arbetet med Ostlänken och vilka tillstånd som krävs.

Järnvägsutredningar för Ostlänken avslutades med att Trafikverket 2010 valde korridor för det fortsatta planeringsarbetet. Korridoren är det området som järnvägen kommer att gå inom.

I juni 2018 gav regeringen Trafikverket tillåtlighet enligt miljöbalken för den förordade korridoren. Det innebär att Ostlänken till stor del kommer att kunna byggas i nära anslutning till E4. Regeringens beslut ligger till grund för det pågående arbetet med planeringen och innehåller flera villkor som Trafikverket måste följa.

Transporter och resor med tåg ger små utsläpp av växthusgaser och är mer energieffektivt jämfört med andra trafikslag. Även om teknikutvecklingen gör att väg- och flygtrafikens växthusgasutsläpp också kommer att minska över tid så är spårtransporter mycket mer energieffektivt per personkilometer. Alla typer av byggande orsakar idag utsläpp av växthusgaser. Alternativet till att bygga ny järnväg är att bygga nya vägar, gator och landningsbanor för att klara en trafikökning till följd av en växande befolkning och det skulle också orsaka växthusgasutsläpp.

Så minskar vi klimatpåverkan under byggtiden

Trafikverket arbetar för att begränsa klimatpåverkan med ett långsiktigt mål att infrastrukturen ska vara klimatneutral senast 2045. På vägen till en klimatneutral infrastruktur finns flera delmål som omsätts succesivt i upphandlingskrav på konsulter, entreprenörer och materialleverantörer. Vi jobbar aktivt för att bygga med så lågt klimatavtryck som möjligt. Tillsammans med konsulter, entreprenörer och materialleverantörer undersöker vi hur vi kan sätta ännu hårdare och skarpare krav för att minska klimatpåverkan.

Den bedömda kostnaden är 91,4 miljarder kronor (2021 års prisnivå), vilket motsvarar kostnaden i gällande nationell transportplan (2022–2033).

Vi planerar att bygga den nya järnvägen tvärs genom ett dal- och slättlandskap, med omväxlande höjder och dalstråk. Ostlänken innehåller också flera stadspassager. Med hänsyn till natur, kultur och människor är en stor del av järnvägen, cirka 25 procent, planerad att byggas i tunnel och på bro. Att bygga tunnel och bro är generellt sett mer kostsamt att bygga än att bygga järnväg i markläge. Vi behöver också förhålla oss till villkor i Sveriges miljölagstiftning som påverkar utformningen av järnvägen och även kostnader.

I ett tidigt skede är det svårt att bedöma kostnader. I takt med att projekteringen kommer längre minskar osäkerheterna och kostnaderna blir tydligare.

Ostlänken är planerad att öppna för trafik 2035. Vi planerar för en etappvis utbyggnad av järnvägen med start norrifrån där planeringen kommit längst.

Regeringen fattade den 22 december 2022 beslut om att avbryta planeringen av nya stambanor för höghastighetståg, som Ostlänken var en del av. Regeringen gav samtidigt Trafikverket tre uppdrag kopplade till Ostlänken, Göteborg-Borås och Skåne. Utgångspunkten för uppdragen var att satsningar på järnvägen i första hand bör underlätta för regional arbetspendling och godstrafik för att stärka jobb och tillväxt. För Ostlänken fick Trafikverket i uppdrag att identifiera och vidta kostnadsreducerande åtgärder, inom ramen för beslutad tillåtlighet och utan att projektet ska försenas nämnvärt. Den 26 juni 2023 redovisade vi våra uppdrag i slutrapporter. Arbetet med Ostlänken fortsätter nu enligt ny inriktning med fokus på regionala nyttor och kostnadsreducerande åtgärder.

När Ostlänken är färdigställd har vi gjort plats för fler persontåg, vilket möjliggör förbättrad punktlighet och kortare restider. Eftersom den svenska tågmarknaden är avreglerad är det i slutändan tågoperatörerna som avgör vilka tågmodeller som kommer att köpas in, hur många avgångar det finns passagerarunderlag för samt på vilka stationer som tågen kommer att stanna.

Här nedan kan du se hur de preliminära restiderna* kommer att se ut för de olika tågtyperna. Restiderna kan komma att ändras.

Regionaltåg
Regionaltåg är persontåg som vanligtvis trafikerar ett mindre geografiskt område än fjärrtågen. Regionaltågen har i regel också fler stopp.

Restid från Stockholm C   (Idag) Restid från Linköping
Flemingsberg 0:10 (0:10) Norrköping 0:14
Södertälje Syd Övre 0:20 (0:22) Skavsta flygplats 0:33
Vagnhärad 0:31 (0:39) Nyköping 0:39
Nyköping 0:46 (1:07) Vagnhärad 0:54
Skavsta flygplats 0:52   Södertälje Syd Övre 1:05
Norrköping 1:11 (1:52) Flemingsberg 1:15
Linköping  1:25   Stockholm C 1:25



Regionaltåg Express (Ostpendeln)

Restid från Linköping   (Idag) Restid från Stockholm C
Norrköping 00:14 (00:22) Södertälje Syd Övre 00:16
Södertälje Syd Övre 00:50 (1:20) Norrköping 00:52
Stockholm 1:06 (1:40) Linköping 1:06


Fjärrtåg

Fjärrtågen trafikerar längre sträckor och med färre uppehåll. Efter Ostlänkens slutstation i Linköping fortsätter fjärrtågen vidare ner mot Malmö och Köpenhamn.

Restid med fjärrtåg   (Idag)
Norrköping-Stockholm 00:48 (1:13)
Linköping-Stockholm 1:03 (1:36)


*För att kunna jämföra nuvarande och kommande restider utgår tabellerna från restider mellan Stockholm-Linköping, även om utbyggnaden av Ostlänken är planerad för sträckan Järna-Linköping.

Upphandling

Projekt Ostlänken kommer under flera år handla upp konsulttjänster, projekteringsuppdrag och entreprenader. Läs mer om aktuella och planerade upphandlingar, hur du blir leverantör och hur upphandlingsprocessen fungerar.

Följ vårt arbete

Du kan följa vårt arbete med Ostlänken i Trafikverkets sociala kanaler och genom att prenumerera på vårt digitala nyhetsbrev.

Jobba hos oss

Ostlänken är Sveriges största infrastruktursatsning i modern tid och behöver ständigt nya medarbetare. Läs mer om våra lediga jobb inom Ostlänken och om Trafikverket som arbetsgivare.
